ESTACA STRAUSS, DIÂMETRO DE 38CM, INTEIRAMENTE ARMADA (EXCLUSIVE MOBILIZAÇÃO E DESMOBILIZAÇÃO). AF_05/2020
Esta composição não possui preços publicados na referência SINAPI Jun/2026.
A Caixa Econômica Federal não incluiu custos regionais para este item no período vigente.
Composição Analítica do SINAPI 101181
Itens e coeficientes do relatório analítico oficial SINAPI; características dos itens conforme o Caderno Técnico. Clique em qualquer linha da tabela abaixo para ver detalhes do item.
| Tipo | Código | Descrição | Unid. | Coef. |
|---|---|---|---|---|
| Comp. | 102905 | TORRE, COMPOSTA POR GUINCHO MECÂNICO, GUINCHO MANUAL, CABOS DE AÇO, PITEIRA E SOQUETE - CHI DIURNO. AF_05/2023 SEM CUSTO | CHI | 0,245 |
| Comp. | 102904 | TORRE, COMPOSTA POR GUINCHO MECÂNICO, GUINCHO MANUAL, CABOS DE AÇO, PITEIRA E SOQUETE - CHP DIURNO. AF_05/2023 SEM CUSTO | CHP | 0,253 |
| Comp. | 95584 | MONTAGEM DE ARMADURA TRANSVERSAL DE ESTACAS DE SEÇÃO CIRCULAR, DIÂMETRO = 6,30 MM. AF_09/2021_PS | KG | 1,348 |
| Comp. | 95579 | MONTAGEM DE ARMADURA DE ESTACAS, DIÂMETRO = 16,0 MM. AF_09/2021_PS | KG | 9,468 |
| Comp. | 94970 | CONCRETO FCK = 20MPA, TRAÇO 1:2,7:3 (EM MASSA SECA DE CIMENTO/ AREIA MÉDIA/ BRITA 1) - PREPARO MECÂNICO COM BETONEIRA 600 L. AF_05/2021 | M3 | 0,134 |
| Comp. | 90778 | ENGENHEIRO CIVIL DE OBRA PLENO COM ENCARGOS COMPLEMENTARES | H | 0,033 |
| Comp. | 88316 | SERVENTE COM ENCARGOS COMPLEMENTARES | H | 1,158 |
| Comp. | 88309 | PEDREIRO COM ENCARGOS COMPLEMENTARES | H | 0,336 |
| Insumo | 43422 | TUBO DE REVESTIMENTO, EM ACO, CORPO SCHEDULE 40, PONTEIRA SCHEDULE 80, ROSQUEAVEL E SEGMENTADO PARA PERFURACAO, DIAMETRO 12" (320 MM) | M | 0,0002 |
Itens e suas características
- Pedreiro com encargos complementares: profissional responsável por operar os equipamentos;
- Servente com encargos complementares: profissional que auxilia os pedreiros em suas tarefas;
- Engenheiro Pleno: profissional que coordena e auxilia a equipe em todas as atividades de execução da estaca;
- Concreto com fck de 20 MPa preparado mecanicamente em betoneira de 600 litros, traço 1:2,7:3 (cimento/ areia média/ brita 1);
- Montagem de armadura longitudinal/transversal de estacas de seção circular, diâmetro de 16,0 mm;
- Montagem de armadura transversal de estacas de seção circular, diâmetro de 6,3 mm, utilizada como estribo;
- Conjunto de tubos de aço segmentados (comprimento de 2,5 m) padrão “Schedule” com rosca macho e fêmea com diâmetro nominal de 32 cm (12”), sendo o primeiro segmento de 3 m chamado de coroa, por possuir sistema de dentes de corte;
- Tripé ou torre, composto por guincho mecânico.
Equipamentos
- Tripé ou Torre, composto por guincho mecânico com capacidade de carga entre 1t e 2t, guincho manual, cabos de aço, piteira e soquete.
Caderno Técnico da composição SINAPI 101181 — Execução e Medição
Aferido em 05/2020Como o serviço é executado, medido e o que a composição contempla, segundo o Caderno Técnico oficial da Caixa — caderno Estacas broca, strauss e escavada com fluido estabilizante.

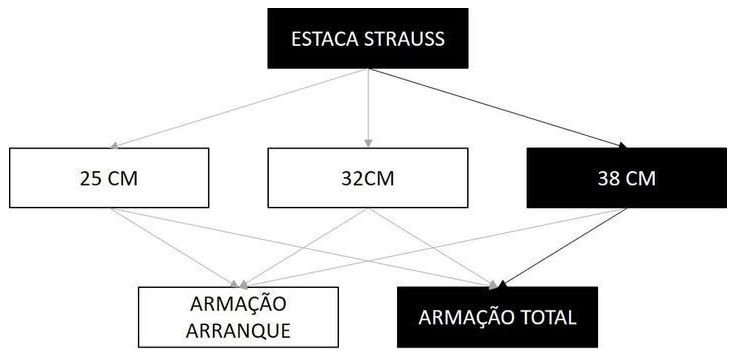

Árvore de Fatores da composição SINAPI 101181
Execução do serviço
- Posicionar o tripé do equipamento de forma que o soquete preso ao cabo de aço fique centralizado no piquete de locação;
- Iniciar a perfuração com soquete até a profundidade de 2m e introduzir o primeiro tubo, dentado na extremidade inferior;
- Substituir o soquete pela coroa e piteira e iniciar a perfuração através do lançamento de água e aplicação de golpes sucessivos, retirando o solo do furo e introduzindo o tubo simultaneamente;
- Os tubos são introduzidos no solo pelo simultâneo lançamento de água e retirada do solo do interior do tubo em um movimento denominado “manobra”, que permite a descida livre dos tubos, ou seja, sem cravação;
- Atingida a profundidade de projeto, limpar o solo do interior do tubo, lançando e retirando a água até que ela resulte limpa quando removida pela piteira; isso só pode ser conseguido com a ponta em solo argiloso de consistência não inferior a “média”;
- Substituir novamente a sonda pelo soquete;
- Lançar 2 traços de concreto através de um funil até formar uma coluna e, em seguida, apiloar o concreto com soquete;
- Introduzir a armadura conforme projeto;
- Continuar o lançamento do concreto até atingir a conta do terreno e, à medida que é apiloado, retirar lentamente cada segmento de tubo com o uso do guincho manual; durante a retirada, deixar o soquete apoiado sobre a coluna de concreto, de modo a assegurar-se de que apenas o tubo está sendo içado, sem que o concreto o acompanhe no movimento ascendente, o que geraria uma perda de continuidade do fuste (ou um vazio na ponta).
Critérios de medição (quantificação do serviço)
- Utilizar o comprimento total de estacas Strauss com as características descritas na composição.
Critérios de aferição (o que a composição contempla)
- Para o levantamento dos índices de produtividade foram considerados os operários e os serventes que estavam envolvidos na execução da estaca;
- Foram consideradas perdas no consumo de concreto;
- Foi considerada uma armadura composta por 6 barras longitudinais de 16,0 mm e estribos de 6,3 mm espaçados de 20 cm. A quantidade de aço deve ser estabelecida pelo projetista estrutural, sendo aqui apresentada uma estimativa;
- Foram separados o tempo produtivo (CHP) e o tempo improdutivo (CHI) do equipamento da seguinte forma: -> CHP Torre: considera os tempos de perfuração, concretagem, retirada do revestimento e movimentação; -> CHI Torre: considera os demais tempos da jornada de trabalho;
- Deve ser previsto reservatório de água com volume suficiente para execução de todas as estacas no dia.
Informações complementares
- O dimensionamento desta composição de serviço pressupõe a execução direta, com equipe e equipamento próprio. Na situação de terceirização do serviço, onde a execução, controle e responsabilidade são transferidos às empresas terceirizadas, cabe ao orçamentista fazer a análise e adaptar a referência, se for o caso;
- Esta composição foi calculada para a situação específica do fator "comprimento de estaca" médio de 12,4 m. No entanto, ela foi considerada válida para outras profundidades (faixas de até 10 m, de 10 a 15 m e acima de 15 m) por ter seu custo representativo para estas outras situações.
Normas Técnicas Aplicáveis
3 normas1 norma referenciada nesta composição foi cancelada pela ABNT mas permanece no Caderno Técnico SINAPI.
Fonte: Caderno Técnico de Composições SINAPI (Caixa Econômica Federal), transcrição integral das seções da ficha oficial. Ver o caderno completo →
Sem preços publicados nesta referência
A composição SINAPI 101181 não possui custos regionais na referência Jun/2026. A Caixa Econômica Federal pode publicar valores em edições futuras.
Perguntas Frequentes
O que é a composição SINAPI 101181?
O que está incluído na composição SINAPI 101181?
Os critérios de aferição do Caderno Técnico SINAPI detalham o que esta composição contempla (e o que fica em composição separada):
- Para o levantamento dos índices de produtividade foram considerados os operários e os serventes que estavam envolvidos na execução da estaca;
- Foram consideradas perdas no consumo de concreto;
- Foi considerada uma armadura composta por 6 barras longitudinais de 16,0 mm e estribos de 6,3 mm espaçados de 20 cm. A quantidade de aço deve ser estabelecida pelo projetista estrutural, sendo aqui apresentada uma estimativa;
- Foram separados o tempo produtivo (CHP) e o tempo improdutivo (CHI) do equipamento da seguinte forma: -> CHP Torre: considera os tempos de perfuração, concretagem, retirada do revestimento e movimentação; -> CHI Torre: considera os demais tempos da jornada de trabalho;
- Deve ser previsto reservatório de água com volume suficiente para execução de todas as estacas no dia.
Como medir e quantificar o serviço da composição SINAPI 101181?
Segundo o Caderno Técnico SINAPI (Caixa), os critérios para quantificação deste serviço são:
- Utilizar o comprimento total de estacas Strauss com as características descritas na composição.
Como usar o SINAPI 101181 em orçamentos?
Para usar esta composição em orçamentos de obras públicas:
- Identifique o estado da obra e o mês de referência do orçamento
- Localize o preço correspondente na tabela acima (prefira o regime desonerado quando aplicável pela legislação)
- Multiplique o preço unitário pela quantidade de M prevista no projeto
- Aplique o BDI conforme Acórdão TCU 2622/2013 — use a Calculadora BDI para calcular
