AR CONDICIONADO SPLIT ON/OFF, PISO TETO, 80000 BTUS, CICLO FRIO - FORNECIMENTO E INSTALAÇÃO. AF_06/2026

Esta composição não possui preços publicados na referência SINAPI Jun/2026.

A Caixa Econômica Federal não incluiu custos regionais para este item no período vigente.

Composição Analítica

Itens e coeficientes do relatório analítico oficial SINAPI; características dos itens conforme o Caderno Técnico. Clique em qualquer linha da tabela abaixo para ver detalhes do item.

TipoCódigoDescriçãoUnid.Coef.
Comp.100308MECÂNICO DE REFRIGERAÇÃO COM ENCARGOS COMPLEMENTARESH4,3762
Comp.93288GUINDASTE HIDRÁULICO AUTOPROPELIDO, COM LANÇA TELESCÓPICA 40 M, CAPACIDADE MÁXIMA 60 T, POTÊNCIA 260 KW - CHI DIURNO. AF_03/2016CHI1,5166
Comp.93287GUINDASTE HIDRÁULICO AUTOPROPELIDO, COM LANÇA TELESCÓPICA 40 M, CAPACIDADE MÁXIMA 60 T, POTÊNCIA 260 KW - CHP DIURNO. AF_03/2016CHP0,2059
Comp.88243AJUDANTE ESPECIALIZADO COM ENCARGOS COMPLEMENTARESH4,3762
Insumo45381AR-CONDICIONADO SPLIT ON/OFF, PISO TETO, 80000 BTU/H, GAS HFC, CICLO FRIO, CONTROLE S/FIO SEM PREÇOUN1,00
Insumo44414SUPORTE MAO FRANCESA, 2 UNIDADES, EM ACO, 60 CM, PARA EVAPORADORA DE AR CONDICIONADO SPLIT PISO TETO, DE 18 A 60000 BTUS SEM PREÇOUN1,00
Insumo44413PORCA PARA CONEXAO DO TUBO DE COBRE NO AR CONDICIONADO, 7/8" SEM PREÇOUN2,00
Insumo44410PORCA PARA CONEXAO DO TUBO DE COBRE NO AR CONDICIONADO, 3/8" SEM PREÇOUN2,00
Insumo13348ARRUELA EM ACO CARBONO, GALVANIZADA A FOGO (IMERSAO A QUENTE), DIAMETRO EXTERNO = 35 MM, ESPESSURA = 3 MM, DIAMETRO DO FURO = 18 MMUN6,00
Insumo13294PARAFUSO DE ACO ZINCADO, SEXTAVADO, COM ROSCA SOBERBA, DIAMETRO 3/8", COMPRIMENTO 80 MMUN6,00
Insumo13246PARAFUSO DE ACO ZINCADO, SEXTAVADO, COM ROSCA INTEIRA, DIAMETRO 5/16", COMPRIMENTO 3/4", COM PORCA E ARRUELA LISA LEVEUN4,00
Insumo4374BUCHA DE NYLON SEM ABA S10UN6,00
Insumo1570TERMINAL A COMPRESSAO EM COBRE ESTANHADO PARA CABO 2,5 MM2, 1 FURO E 1 COMPRESSAO, PARA PARAFUSO DE FIXACAO M5UN10,00

Itens e suas características

  • Mecânico de refrigeração com encargos complementares: oficial responsável pela instalação do ar-condicionado;
  • Ajudante especializado com encargos complementares: auxilia o oficial na instalação do ar-condicionado;
  • Ar-condicionado split on/off, piso teto, de 80000 btu/h, ciclo frio;
  • Porca para conexão do tubo de sucção em cobre no ar-condicionado 7/8";
  • Porca para conexão do tubo de descarga em cobre no ar-condicionado 3/8";
  • Terminal a compressão em cobre estanhado p/ cabo 2,5 mm²: para conexão dos cabos elétricos nos aparelhos;
  • Suporte mão francesa, 2 unidades, em aço, 60 cm, para evaporadora de ar-condicionado split piso teto, de 30000 a 80000 btus: instalado para prender a evaporadora na parede;
  • Parafuso zincado, sextavado, com rosca soberba, diâmetro 3/8", comprimento 80 mm: utilizado para fixar as mãos francesas de 60 cm na parede;
  • Arruela em aço galvanizado, diâmetro externo = 35mm, espessura = 3mm, diâmetro do furo= 18mm: utilizado para fixar as mãos francesas de 60 cm na parede;
  • Bucha de nylon sem aba S10: utilizado para fixar as mãos francesas de 60 cm na parede;
  • Guindaste hidráulico autopropelido, com lança telescópica 40 m, capacidade máxima 60 t, potência 260 kw: aplicado para içar a condensadora;
  • Parafuso de aço zincado, sextavado, com rosca inteira, diâmetro 5/16", comprimento 3/4", com porca e arruela lisa leve: empregados para prender a evaporadora nas mãos francesas de 60 cm.

Equipamentos

  • Guindaste hidráulico autopropelido, com lança telescópica 40 m, capacidade máxima 60 t, potência 260 kw.

Caderno Técnico — Execução e Medição

Aferido em 06/2026

Como o serviço é executado, medido e o que a composição contempla, segundo o Caderno Técnico oficial da Caixa — caderno Instalações de ar condicionado.

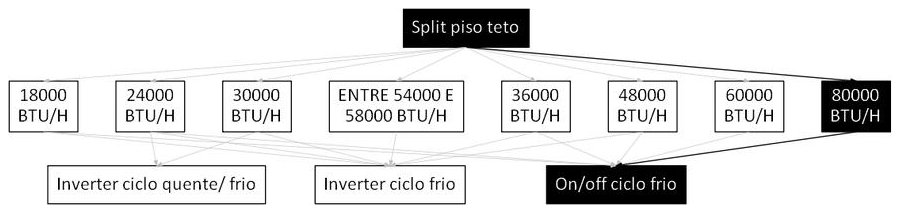

Árvore de fatores da composição SINAPI 107236 — diagrama oficial de variantes do serviço
Árvore de fatores: onde esta composição se encaixa entre as variantes do serviço no caderno Instalações de ar condicionado. Arraste para o lado para ver o diagrama completo.

Execução do serviço

  • Verificar o local da instalação;
  • Alargar com flangeador, as pontas dos tubos de cobre de sucção e descarga, anteriormente instalados;
  • Posicionar e fixar, com parafusos, os suportes da evaporadora, no local estabelecido;
  • Fixar a evaporadora nos suportes conforme a recomendação do fornecedor;
  • Prender a condensadora na lança do guindaste;
  • Içar e posicionar a condensadora sobre base pronta (rígida, plana, sem irregularidades e nivelada) predeterminada em projeto;
  • Soltar a condensadora da lança do guindaste;
  • Conectar os aparelhos na rede hidráulica, através da instalação das porcas nos tubos de cobre de sucção e descarga, com auxílio de chave apropriada;
  • Na evaporadora, acoplar o tubo dreno previamente instalado;
  • Encaixam-se os terminais às extremidades dos cabos elétricos a serem ligados;
  • Após os cabos e os terminais estarem prontos, os parafusos dos polos de cada equipamento são desencaixados;
  • Colocam-se os terminais nos polos;
  • Os parafusos são recolocados, fixando cada terminal.

Critérios de medição (quantificação do serviço)

  • Utilizar a(s) quantidade(s) de aparelho(s) split(s) piso teto 80000 btu/h, conforme o projeto.

Critérios de aferição (o que a composição contempla)

  • Para o levantamento dos índices de produtividade foi considerado que o ajudante é responsável também pelo transporte horizontal do material;
  • A produtividade desta composição não contempla a instalação/execução de tubulação em cobre; drenos para ar-condicionado; abraçadeiras; isolamento; testes de estanqueidade; inserção de gás; rasgos/cortes/furos e chumbamentos. Para tais atividades, utilizar composição específica de cada serviço.
  • Cabe ainda mencionar que a instalação dos ar-condicionados compreende a fixação e ligação (em ponto elétrico de circuito específico) da evaporadora e condensadora. A condição prévia de ponto elétrico não está contemplada na composição e deve ser considerada a parte.
  • Para o levantamento dos índices de produtividade foram considerados os operários (oficiais e ajudantes) envolvidos com a instalação do ar-condicionado;
  • Foram separados o tempo produtivo (CHP) e o tempo improdutivo (CHI) do equipamento da seguinte forma: o CHP considera os tempos de carregamento, transporte e descarregamento da condensadora e o CHI considera os tempos de ociosidades;
  • As produtividades desta composição refletem a instalação dos aparelhos com auxílio de escada, sem uso de cadeirinha ou equipamentos para trabalho em altura.

Normas Técnicas Aplicáveis

4 normas

1 norma referenciada nesta composição foi cancelada pela ABNT mas permanece no Caderno Técnico SINAPI.

Fonte: Caderno Técnico de Composições SINAPI (Caixa Econômica Federal), transcrição integral das seções da ficha oficial. Ver o caderno completo →

Sem preços publicados nesta referência

A composição SINAPI 107236 não possui custos regionais na referência Jun/2026. A Caixa Econômica Federal pode publicar valores em edições futuras.

Perguntas Frequentes

O que é a composição SINAPI 107236?
A composição SINAPI 107236 refere-se a: AR CONDICIONADO SPLIT ON/OFF, PISO TETO, 80000 BTUS, CICLO FRIO - FORNECIMENTO E INSTALAÇÃO. AF_06/2026. A unidade de medida é UN e pertence ao grupo "Instalações de ar condicionado" da tabela SINAPI oficial, publicada pela Caixa Econômica Federal em parceria com o IBGE.
O que está incluído na composição SINAPI 107236?

Os critérios de aferição do Caderno Técnico SINAPI detalham o que esta composição contempla (e o que fica em composição separada):

  • Para o levantamento dos índices de produtividade foi considerado que o ajudante é responsável também pelo transporte horizontal do material;
  • A produtividade desta composição não contempla a instalação/execução de tubulação em cobre; drenos para ar-condicionado; abraçadeiras; isolamento; testes de estanqueidade; inserção de gás; rasgos/cortes/furos e chumbamentos. Para tais atividades, utilizar composição específica de cada serviço.
  • Cabe ainda mencionar que a instalação dos ar-condicionados compreende a fixação e ligação (em ponto elétrico de circuito específico) da evaporadora e condensadora. A condição prévia de ponto elétrico não está contemplada na composição e deve ser considerada a parte.
  • Para o levantamento dos índices de produtividade foram considerados os operários (oficiais e ajudantes) envolvidos com a instalação do ar-condicionado;
  • Foram separados o tempo produtivo (CHP) e o tempo improdutivo (CHI) do equipamento da seguinte forma: o CHP considera os tempos de carregamento, transporte e descarregamento da condensadora e o CHI considera os tempos de ociosidades;
  • As produtividades desta composição refletem a instalação dos aparelhos com auxílio de escada, sem uso de cadeirinha ou equipamentos para trabalho em altura.
Como medir e quantificar o serviço da composição SINAPI 107236?

Segundo o Caderno Técnico SINAPI (Caixa), os critérios para quantificação deste serviço são:

  • Utilizar a(s) quantidade(s) de aparelho(s) split(s) piso teto 80000 btu/h, conforme o projeto.

Ver o Caderno Técnico completo desta composição ↑

Como usar o SINAPI 107236 em orçamentos?

Para usar esta composição em orçamentos de obras públicas:

  1. Identifique o estado da obra e o mês de referência do orçamento
  2. Localize o preço correspondente na tabela acima (prefira o regime desonerado quando aplicável pela legislação)
  3. Multiplique o preço unitário pela quantidade de UN prevista no projeto
  4. Aplique o BDI conforme Acórdão TCU 2622/2013 — use a Calculadora BDI para calcular
Qual a diferença entre desonerado e não desonerado no SINAPI?
O regime desonerado aplica a desoneração da folha de pagamento (Lei 12.546/2011), onde a contribuição patronal de 20% é substituída pela CPRB (Contribuição Previdenciária sobre Receita Bruta). O regime não desonerado mantém o encargo patronal normal. A escolha depende do enquadramento fiscal da empresa contratada.

Outras composições do grupo "Instalações de ar condicionado"

Ver todas as composições de Instalações de ar condicionado →
