EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 10 CM, ARMADO COM TELA, INCLINAÇÃO MENOR QUE 90°, APLICAÇÃO DESCONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 3 M3/H DE CAPACIDADE. AF_07/2024

Compare esta composição com outra — preços lado a lado em todos os estados

Comparar com outra →

Composição Analítica do SINAPI 91091

Itens e coeficientes do relatório analítico oficial SINAPI; características dos itens conforme o Caderno Técnico. Clique em qualquer linha da tabela abaixo para ver detalhes do item.

TipoCódigoDescriçãoUnid.Coef.
Comp.102726DRENO BARBACÃ, DN 50 MM, COM MATERIAL DRENANTE. AF_07/2021UN0,25
Comp.90982COMPRESSOR DE AR REBOCÁVEL, VAZÃO 748 PCM, PRESSÃO EFETIVA DE TRABALHO 102 PSI, MOTOR DIESEL, POTÊNCIA 210 CV - CHI DIURNO. AF_06/2015CHI0,6935
Comp.90979COMPRESSOR DE AR REBOCÁVEL, VAZÃO 748 PCM, PRESSÃO EFETIVA DE TRABALHO 102 PSI, MOTOR DIESEL, POTÊNCIA 210 CV - CHP DIURNO. AF_06/2015CHP0,0324
Comp.90778ENGENHEIRO CIVIL DE OBRA PLENO COM ENCARGOS COMPLEMENTARESH0,0856436
Comp.90776ENCARREGADO GERAL COM ENCARGOS COMPLEMENTARESH0,4568
Comp.90657BOMBA DE PROJEÇÃO DE CONCRETO SECO, POTÊNCIA 10 CV, VAZÃO 3 M3/H - CHI DIURNO. AF_06/2015CHI0,6935
Comp.90656BOMBA DE PROJEÇÃO DE CONCRETO SECO, POTÊNCIA 10 CV, VAZÃO 3 M3/H - CHP DIURNO. AF_06/2015CHP0,0324
Comp.90651BOMBA CENTRÍFUGA MONOESTÁGIO COM MOTOR ELÉTRICO MONOFÁSICO, POTÊNCIA 15 HP, DIÂMETRO DO ROTOR 173 MM, HM/Q = 30 MCA / 90 M3/H A 45 MCA / 55 M3/H - CHI DIURNO. AF_06/2015CHI0,6935
Comp.90650BOMBA CENTRÍFUGA MONOESTÁGIO COM MOTOR ELÉTRICO MONOFÁSICO, POTÊNCIA 15 HP, DIÂMETRO DO ROTOR 173 MM, HM/Q = 30 MCA / 90 M3/H A 45 MCA / 55 M3/H - CHP DIURNO. AF_06/2015CHP0,0324
Comp.88831BETONEIRA CAPACIDADE NOMINAL DE 400 L, CAPACIDADE DE MISTURA 280 L, MOTOR ELÉTRICO TRIFÁSICO POTÊNCIA DE 2 CV, SEM CARREGADOR - CHI DIURNO. AF_05/2023CHI0,3725
Comp.88830BETONEIRA CAPACIDADE NOMINAL DE 400 L, CAPACIDADE DE MISTURA 280 L, MOTOR ELÉTRICO TRIFÁSICO POTÊNCIA DE 2 CV, SEM CARREGADOR - CHP DIURNO. AF_05/2023CHP0,0843
Comp.88377OPERADOR DE BETONEIRA ESTACIONÁRIA/MISTURADOR COM ENCARGOS COMPLEMENTARESH0,4568
Comp.88316SERVENTE COM ENCARGOS COMPLEMENTARESH1,3703
Comp.88297OPERADOR DE MÁQUINAS E EQUIPAMENTOS COM ENCARGOS COMPLEMENTARESH0,9135
Insumo7155TELA DE ACO SOLDADA NERVURADA, CA-60, Q-138, (2,20 KG/M2), DIAMETRO DO FIO = 4,2 MM, LARGURA = 2,45 M, ESPACAMENTO DA MALHA = 10 X 10 CMM21,219
Insumo4720PEDRA BRITADA N. 0, OU PEDRISCO (4,8 A 9,5 MM) POSTO PEDREIRA/FORNECEDOR, SEM FRETEM30,0748
Insumo1379CIMENTO PORTLAND COMPOSTO CP II-32KG51,4186
Insumo370AREIA MEDIA - POSTO JAZIDA/FORNECEDOR (RETIRADO NA JAZIDA, SEM TRANSPORTE)M30,1159

Itens e suas características

  • Engenheiro civil de obra pleno: profissional que coordena e auxilia a equipe em todas as atividades de projeção de concreto;
  • Encarregado geral: profissional que coordena e auxilia a equipe em todas as atividades de projeção de concreto;
  • Operador de equipamentos: profissional que opera a máquina de projeção de concreto;
  • Operador de betoneira: profissional que opera a betoneira;
  • Servente: profissional que ajuda o oficial com o posicionamento dos equipamentos e execução;
  • Bomba para projeção: equipamento para projeção de concreto no anteparo com capacidade de 3 m3/h;
  • Bomba centrífuga com motor elétrico: utilizada para conduzir a água sob pressão até o bico projetor e misturar com o cimento durante a fase de projeção.
  • Compressor de ar: equipamento utilizado para pressurizar a projeção de concreto, é utilizado simultaneamente com a bomba para projeção;
  • Betoneira, capacidade nominal 400 l, capacidade de mistura de 280 l, motor a diesel potência 2 CV, sem carregador;
  • Cimento Portland composto CP II-32 ou outros, desde que atendas às normas brasileiras correspondentes;
  • Areia média - areia média úmida, com taxa de inchamento de 25%, pronta para o uso;
  • Pedra britada número zero ou pedrisco, de acordo com a ABNT NBR 7211;
  • Tela soldada: malha e diâmetro do fio de acordo com a especificação do projeto e atendendo à ABNT NBR 7481;
  • Barbacã: tubo utilizado para drenagem.

Equipamentos

  • Bomba para projeção de concreto seco: com potência de 10 cv e vazão de 3m3/h;
  • Bomba centrífuga com motor elétrico: potência de 15 HP, diâmetro do rotor de 173 mm, HM/Q = 30 mca / 90 m3/h a 45 mca / 55 m3/h;
  • Compressor de ar: rebocável, com vazão de 748 pcm, pressão efetiva de trabalho de 102 psi, motor a diesel e potência de 210 cv;
  • Betoneira: com capacidade nominal de 400 l, capacidade de mistura de 280 l, motor elétrico trifásico com potência de 2 CV e sem carregador.

Caderno Técnico da composição SINAPI 91091 — Execução e Medição

Aferido em 07/2024

Como o serviço é executado, medido e o que a composição contempla, segundo o Caderno Técnico oficial da Caixa — caderno Concreto projetado.

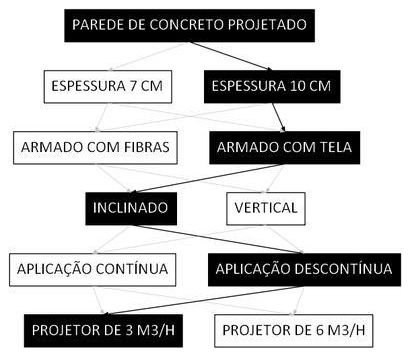

Árvore de Fatores da composição SINAPI 91091

Árvore de fatores da composição SINAPI 91091 — diagrama oficial de variantes do serviço
Onde esta composição se encaixa entre as variantes do serviço no caderno Concreto projetado.

Execução do serviço

  • Preparação e limpeza do substrato;
  • Fixação da tela soldada;
  • Colocação de tubos de PVC para drenar a água;
  • Preparação da mistura seca de cimento, areia e brita na betoneira; a água é adicionada no bico de injeção;
  • A projeção do concreto é feita em movimentos contínuos, dirigidos à superfície a uma distância de 1 m.

Critérios de medição (quantificação do serviço)

  • Utilizar a área de execução da parede com aplicação descontínua de concreto projetado.

Critérios de aferição (o que a composição contempla)

  • Aplicação contínua de concreto projetado é aquela onde o pano de contenção não possui obstruções;
  • Aplicação descontínua de concreto projetado é aquela onde o pano de contenção possui obstruções (como patamares entre um nível e outro, execução de projeção de concreto entre estacas etc);
  • Para o levantamento dos índices de produtividade foram considerados os oficiais e os serventes que auxiliavam diretamente nas proximidades do local de execução;
  • Para representar a equipe técnica especializada para o acompanhamento da execução do serviço, foram considerados dois itens na composição: o encarregado geral, cujo coeficiente representa a existência de um encarregado por obra; o engenheiro civil de obra pleno, cujo coeficiente representa um engenheiro de obra acompanhando 8 obras simultâneas, e um engenheiro coordenador para cada dois engenheiros de obra;
  • Consideraram-se perdas por sobreposição de telas;
  • Foram consideradas perdas de concreto incorporadas e por entulho;
  • O traço de concreto utilizado para o consumo foi de 1:2,6:2,4 (cimento: areia: brita em massa seca);
  • Foram separados o tempo produtivo (CHP) e o tempo improdutivo (CHI) do equipamento da seguinte forma:
  • CHP: foram considerados os tempos em que o equipamento está em uso, ou seja: projetor - tempo para projeção; Betoneira - tempo do ciclo (carregamento+mistura+descarregamento);
  • CHI: considera os demais tempos da jornada de trabalho em que o equipamento não está em uso.

Normas Técnicas Aplicáveis

2 normas

Fonte: Caderno Técnico de Composições SINAPI (Caixa Econômica Federal), transcrição integral das seções da ficha oficial. Ver o caderno completo →

Composição · SINAPI 91091

O preço da composição SINAPI 91091 varia conforme o estado: o menor é R$ 214,51 por M2 no Mato Grosso do Sul (MS) e o maior, R$ 281,23 no Acre (AC) — uma diferença de aproximadamente 31% entre o menor e o maior preço.

Média nacional: R$ 244,64 por M2.

Ref. Jun/2026 · Disponível em todos os 26 estados e o DF.

Ver tabela ↓

SINAPI 91091 por Estado — Jun/2026

Preço Composição SINAPI 91091 por estado, desonerado e onerado em R$ por M2
UFDeson.Oner.
ACR$ 281,23R$ 287,90
ALR$ 218,54R$ 224,16
APR$ 252,10R$ 258,44
AMR$ 274,90R$ 282,16
BAR$ 258,84R$ 266,50
CER$ 233,40R$ 239,84
DFR$ 239,32R$ 244,83
ESR$ 251,53R$ 259,04
GOR$ 227,14R$ 232,26
MAR$ 231,12R$ 237,25
MTR$ 242,53R$ 247,96
MSR$ 214,51R$ 220,66
MGR$ 250,45R$ 258,51
PAR$ 259,16R$ 265,13
PBR$ 220,19R$ 226,26
PRR$ 246,50R$ 254,08
PER$ 222,83R$ 228,90
PIR$ 251,38R$ 257,58
RJR$ 249,31R$ 257,59
RNR$ 233,96R$ 240,34
RSR$ 250,00R$ 258,32
ROR$ 280,86R$ 287,84
RRR$ 272,25R$ 278,65
SCR$ 246,14R$ 254,65
SPR$ 238,32R$ 246,50
SER$ 227,90R$ 234,21
TOR$ 230,84R$ 236,71

Fonte: Caixa Econômica Federal / IBGE. Referência: 2026-06. Preços em R$ por M2.

Perguntas Frequentes

O que é a composição SINAPI 91091?
A composição SINAPI 91091 refere-se a: EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 10 CM, ARMADO COM TELA, INCLINAÇÃO MENOR QUE 90°, APLICAÇÃO DESCONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 3 M3/H DE CAPACIDADE. AF_07/2024. A unidade de medida é M2 e pertence ao grupo "Concreto Projetado" da tabela SINAPI oficial, publicada pela Caixa Econômica Federal em parceria com o IBGE.
Qual a variação de preço da composição SINAPI 91091 entre os 26 estados e o DF?

O preço desonerado da composição SINAPI 91091 varia de R$ 214,51 em Mato Grosso do Sul a R$ 281,23 em Acre por M2 — uma diferença de 31% entre extremos. A média nacional é R$ 244,64 (referência Jun/2026, regime desonerado). Clique no estado para ver o preço regional completo:

Maiores preços
AcreR$ 281,23
RondôniaR$ 280,86
AmazonasR$ 274,90
Média nacional
Brasil (27 UFs)R$ 244,64
Menores preços
Mato Grosso do SulR$ 214,51
AlagoasR$ 218,54
ParaíbaR$ 220,19
O que está incluído na composição SINAPI 91091?

Os critérios de aferição do Caderno Técnico SINAPI detalham o que esta composição contempla (e o que fica em composição separada):

  • Aplicação contínua de concreto projetado é aquela onde o pano de contenção não possui obstruções;
  • Aplicação descontínua de concreto projetado é aquela onde o pano de contenção possui obstruções (como patamares entre um nível e outro, execução de projeção de concreto entre estacas etc);
  • Para o levantamento dos índices de produtividade foram considerados os oficiais e os serventes que auxiliavam diretamente nas proximidades do local de execução;
  • Para representar a equipe técnica especializada para o acompanhamento da execução do serviço, foram considerados dois itens na composição: o encarregado geral, cujo coeficiente representa a existência de um encarregado por obra; o engenheiro civil de obra pleno, cujo coeficiente representa um engenheiro de obra acompanhando 8 obras simultâneas, e um engenheiro coordenador para cada dois engenheiros de obra;
  • Consideraram-se perdas por sobreposição de telas;
  • Foram consideradas perdas de concreto incorporadas e por entulho;
  • O traço de concreto utilizado para o consumo foi de 1:2,6:2,4 (cimento: areia: brita em massa seca);
  • Foram separados o tempo produtivo (CHP) e o tempo improdutivo (CHI) do equipamento da seguinte forma:
  • CHP: foram considerados os tempos em que o equipamento está em uso, ou seja: projetor - tempo para projeção; Betoneira - tempo do ciclo (carregamento+mistura+descarregamento);
  • CHI: considera os demais tempos da jornada de trabalho em que o equipamento não está em uso.
Como medir e quantificar o serviço da composição SINAPI 91091?

Segundo o Caderno Técnico SINAPI (Caixa), os critérios para quantificação deste serviço são:

  • Utilizar a área de execução da parede com aplicação descontínua de concreto projetado.

Ver o Caderno Técnico completo desta composição ↑

Como usar o SINAPI 91091 em orçamentos?

Para usar esta composição em orçamentos de obras públicas:

  1. Identifique o estado da obra e o mês de referência do orçamento
  2. Localize o preço correspondente na tabela acima (prefira o regime desonerado quando aplicável pela legislação)
  3. Multiplique o preço unitário pela quantidade de M2 prevista no projeto
  4. Aplique o BDI conforme Acórdão TCU 2622/2013 — use a Calculadora BDI para calcular
Qual a diferença entre desonerado e não desonerado no SINAPI?
O regime desonerado aplica a desoneração da folha de pagamento (Lei 12.546/2011), onde a contribuição patronal de 20% é substituída pela CPRB (Contribuição Previdenciária sobre Receita Bruta). O regime não desonerado mantém o encargo patronal normal. A escolha depende do enquadramento fiscal da empresa contratada.

Outras composições do grupo "Concreto Projetado"

91069 EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 7 CM, ARMADO COM TELA, INCLINAÇÃO MENOR QUE 90°, APLICAÇÃO CONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 6 M3/H DE CAPACIDADE. AF_07/2024 M2 91070 EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 10 CM, ARMADO COM TELA, INCLINAÇÃO MENOR QUE 90°, APLICAÇÃO CONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 6 M3/H DE CAPACIDADE. AF_07/2024 M2 91071 EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 7 CM, ARMADO COM TELA, INCLINAÇÃO DE 90°, APLICAÇÃO CONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 6 M3/H DE CAPACIDADE. AF_07/2024 M2 91072 EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 10 CM, ARMADO COM TELA, INCLINAÇÃO DE 90°, APLICAÇÃO CONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 6 M3/H DE CAPACIDADE. AF_07/2024 M2 91073 EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 7 CM, ARMADO COM TELA, INCLINAÇÃO MENOR QUE 90°, APLICAÇÃO CONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 3 M3/H DE CAPACIDADE. AF_07/2024 M2 91074 EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 10 CM, ARMADO COM TELA, INCLINAÇÃO MENOR QUE 90°, APLICAÇÃO CONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 3 M3/H DE CAPACIDADE. AF_07/2024 M2 91075 EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 7 CM, ARMADO COM TELA, INCLINAÇÃO DE 90°, APLICAÇÃO CONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 3 M3/H DE CAPACIDADE. AF_07/2024 M2 91076 EXECUÇÃO DE REVESTIMENTO DE CONCRETO PROJETADO COM ESPESSURA DE 10 CM, ARMADO COM TELA, INCLINAÇÃO DE 90°, APLICAÇÃO CONTÍNUA, UTILIZANDO EQUIPAMENTO DE PROJEÇÃO COM 3 M3/H DE CAPACIDADE. AF_07/2024 M2
